1、现浇梁橡胶支座的安装,施工顺序如下:
(1)先将墩台垫石顶面去除浮沙,表面应保持清洁,平整无油污。若墩台垫石的标高差距过大,可用水泥砂浆调整。
(2)在支承垫石上按设计图标出支座位置中心,同时在橡胶支座上也标上十字交叉中心线 。将橡胶支座安放在垫石上,使支座的中心线与墩台上的设计位置中心线重合,支座位置准确。
(3)同一片梁的两个或四个支座应处于同一平面上,为的是方便找平,可在浇筑前在橡胶支座与垫石间铺一层水泥浆,让支座在梁的重力下自动找平。

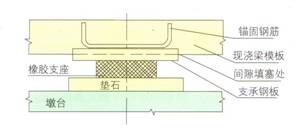

(4)在浇筑混凝土梁体前,在橡胶支座上需加设一块比支座稍大的支承钢板,钢板上焊锚固钢筋与梁体想链接。将此支承钢板(梁底钢板)视为浇梁模板的一部分浇筑。为防止漏浆,可在支承钢板与模板之间四周空隙处,用软木板填充。以后再拆除模板时,在将软木除去。按以上施工,可使支座同梁低钢板、垫石顶面全部密贴(如图)。
| |
现浇梁支座施工示意图 | 现浇梁支座支承钢板示意图 |
2、预制梁橡胶支座的安装
安装好预制梁橡胶支座关键在于尽可能的保证梁低与垫石右顶面平整、平行、使其同橡胶支座上下面全部密贴,避免偏压、脱空、不均匀支承的发生,施工顺序如下:
(1)先将墩台垫石顶面去除浮沙,表面应保持清洁,平整无油污。若墩台垫石的标高差距过大,可用水泥砂浆调整。
(2)预制梁同支座接触的底平面应保持水平与平整,如有蜂窝状或倾斜度应预先用水泥浆捣实、整平。
3、橡胶支座的正确就位。

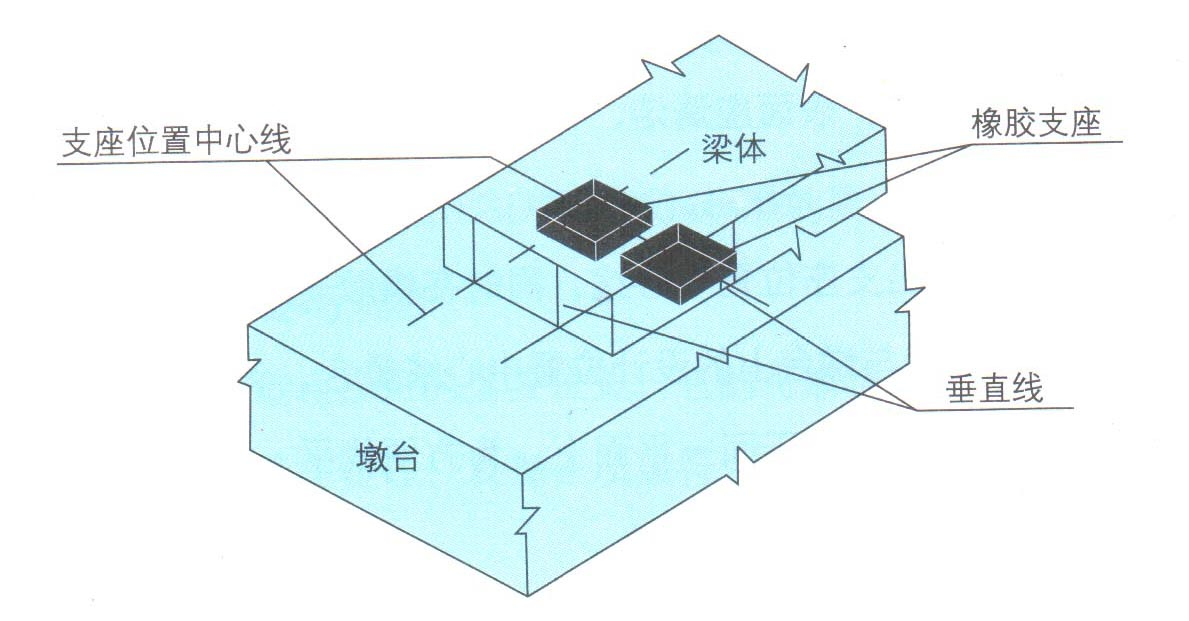

将橡胶支座在墩台垫石上按设计中心位置就位。T型梁的纵轴线应同支座中心线相重合;板梁与箱梁的纵轴线应与支座中心线相平行。为落梁准确,在架******跨板梁或箱梁时,可在梁底划好两个支座的十字位置中心线,在梁端立面上标出两个支座位置中心线的沿直线;落梁时同墩台上的位置中心线相吻合(如图)。以后数跨可依******跨梁为基准落梁。
梁落梁时应平稳,防止支座偏心受压或产生初始剪切变形。
在安放T梁支座时,若支座比梁肋宽,则在支座与梁底之间加设比支座略大的钢筋混凝土垫块或厚钢板作过渡,以免橡胶支座局部超载、应力集中。该钢筋混凝土垫块或钢板应同梁底用环氧树脂砂浆粘结。
橡胶支座安装落梁后,一般情况下,其顶面应保持水平。预应力简支梁,其支座顶面可略微后倾;非预应力简支梁其支座顶面可略微前倾,但倾斜角不得超过5’。
4、橡胶支座安装时的调整。橡胶支座安装后,若发现下述情况:
(1) 个别支座脱空,出现不均匀受力;
(2) 支座发生较大的初始剪切变形;
(3) 支座偏压严重,局部受压,侧面鼓出异常,而局部脱空——应及时加以调整。
调整的方法:一般可用千斤顶顶起梁端,在支座上下表面铺涂一层水泥砂浆(或环氧树脂砂浆)。再次落梁,在重力作用下支座上下表面平行且同梁底、墩台顶面全部密贴;同时使一片梁两端的支座处于同一平面内,梁的纵向倾斜度应加以控制,以支座不产生明显初始剪切变形为佳。
5、普通板式橡胶支座的安装注意事项:
⑴、矩形支座短边应与顺桥方向平行安置,以利梁端转动。若需要长边平行于顺桥向,必须通过转角验算。
⑵、圆形支座各向同性,安装时无需考虑方向性,只需将支座圆心同设计位置中心点重合即可。为防止离心力下使梁体横向移动,可设置横向挡块。
⑶、斜角支座在斜交桥上安装时,短边应平行于顺桥向,长边应平行于墩台中心线,顺桥向与墩台中心线的斜交夹角应与支座的锐角相符。
⑷、使用普通板式橡胶支座一般设有固定端与活动端之分;使用等高度过支座时,上部构造的水平位移由同一片梁两端支座的剪切变形共同完成,各承担一半,也可用厚度较小的橡胶支座作固定支座。
